Jak przygotować otwór pod montaż dużych drzwi tarasowych?

Przy dużych drzwiach tarasowych kilka milimetrów błędu potrafi zamienić prosty montaż w kosztowną poprawkę. Konstrukcja HST o szerokości 4–6 m nie zachowuje się jak zwykłe okno: rama musi mieć stabilne podparcie, nadproże nie może jej obciążać, a próg trzeba zgrać z posadzką, hydroizolacją i poziomem tarasu. Dlatego otworu nie przygotowuje się „na oko” ani wyłącznie według projektu architektonicznego. Punktem odniesienia jest rysunek montażowy konkretnego systemu i pomiar po zakończeniu robót konstrukcyjnych.

Najpierw wymiar drzwi, potem wymiar otworu

Najbezpieczniejsza kolejność jest prosta: wybrać system, ustalić schemat otwierania, zamówić pomiar wykonawczy i dopiero wtedy ostatecznie przygotować ościeże. Systemy podnośno-przesuwne różnią się głębokością ramy, wysokością progu i dopuszczalnymi gabarytami. Dla przykładu REHAU SYNEGO HST ma ramę o głębokości 190 mm, a maksymalne skrzydło może mieć 3000 × 2600 mm i ważyć do 400 kg.

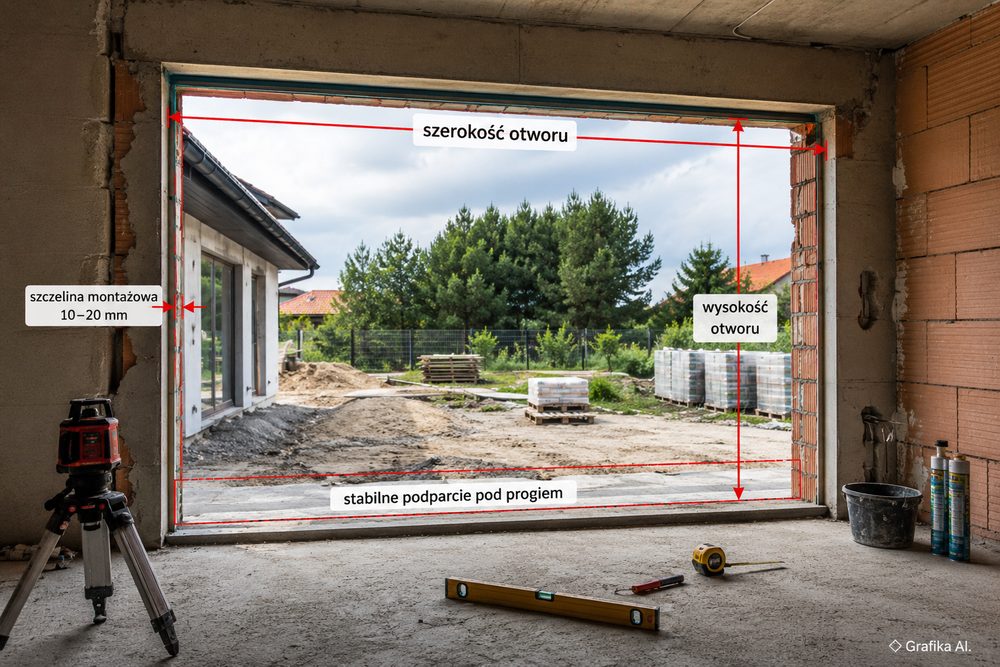

Otwór powinien być większy od zewnętrznego wymiaru ościeżnicy o przewidzianą szczelinę montażową. W instrukcjach producentów spotyka się minimum około 10 mm, a typowy zakres to 10–20 mm na stronę; większą szczelinę trzeba już uzgodnić z systemodawcą.

Przed przyjazdem ekipy należy sprawdzić laserem:

  • szerokość otworu u dołu, w połowie i pod nadprożem;

  • wysokość przy obu bokach i w osi;

  • pion boków, poziom podstawy oraz obie przekątne;

  • miejsce na kotwy, konsole, poszerzenia i uszczelnienia.

Przy elementach do 3 m instrukcje montażowe często dopuszczają około 3 mm odchyłki ustawienia w pionie lub poziomie. Przy wielometrowym HST lepiej dążyć do mniejszej wartości. Garbu 8–10 mm nie „naprawi” pianka; ościeże trzeba wyrównać zaprawą przed montażem.

Próg musi stać na nośnym podparciu

Najwięcej usterek powstaje na dole otworu. Dużych drzwi tarasowych nie stawia się na samej pianie montażowej. Ciężar szyb, profili i skrzydeł musi zostać przeniesiony na konstrukcję budynku przez trwałe podparcie: systemową belkę podprogową, poszerzenie konstrukcyjne albo profil o parametrach przewidzianych przez producenta. Rozwiązanie musi jednocześnie ograniczać mostek cieplny i umożliwiać pewne zamocowanie ramy.

Jeszcze przed montażem wyznacza się trzy poziomy: gotowej podłogi wewnątrz, górnej krawędzi progu i gotowej nawierzchni tarasu. Błąd kończy się zwykle wystającym progiem albo tarasem dochodzącym tak wysoko, że pogarsza odwodnienie.

Strefa podprogowa powinna mieć ciągłą hydroizolację połączoną z ramą lub profilem podprogowym. Od zewnątrz złącze ma chronić przed deszczem i umożliwiać wysychanie, od wewnątrz ograniczać przepływ powietrza oraz pary. Sama piana PU jest izolatorem, nie pełną hydroizolacją. Jeśli nawierzchnia tarasu ma być niemal równo z przejściem, trzeba przewidzieć spadek od budynku, a w wymagających detalach także odwodnienie liniowe przy progu.

Nadproże, mocowanie i właściwy moment montażu

Drugim krytycznym miejscem jest góra. Nadproże musi przenosić obciążenia ściany i stropu bez opierania się na ramie drzwi. Jeżeli w świeżym budynku pojawiają się rysy, ugięcie lub wątpliwość co do nośności, przed montażem potrzebna jest ocena konstruktora. Zamknięcie budynku przed zimą nie jest argumentem za ryzykowaniem konstrukcji wartej kilkanaście lub kilkadziesiąt tysięcy złotych.

Boki otworu muszą umożliwiać pewne kotwienie. W pustakach szczelinowych dobiera się odpowiednie łączniki, a w warstwie ocieplenia ciężkiej ramy nie mocuje się bez systemowych konsol. Rozstaw mocowań wynika z instrukcji producenta. Przykładowo dokumentacja OKNOPLAST dla drzwi HST podaje maksymalny rozstaw punktów mocowania 500 mm oraz 100–150 mm od naroży i połączeń profili.

Otwór najlepiej przygotować po zakończeniu murowania i wykonaniu konstrukcji, ale przed finalnym wykończeniem ościeży i tarasu. Trzeba jednak znać docelową grubość jastrychu, podłogi, ocieplenia i okładziny zewnętrznej. Montaż przed ustaleniem tych poziomów często kończy się brakiem 30–50 mm pod progiem, podkuwaniem albo nieplanowanym poszerzeniem. Wcześniej trzeba też zdecydować, czy rama będzie osadzona w murze, na jego krawędzi czy częściowo w warstwie izolacji.

FAQ: najczęstsze pytania

Czy otwór można wymurować dokładnie pod wymiar z katalogu?
Nie. Wymiar katalogowy nie zastępuje wymiaru produkcyjnego ościeżnicy. Trzeba doliczyć szczelinę montażową przewidzianą dla konkretnego systemu.

Czy próg HST można podeprzeć tylko klockami?
Nie powinny zastępować zaprojektowanego podparcia podprogowego. Podstawa ma przenosić ciężar stabilnie i bez miejscowego uginania.

Kiedy mierzyć otwór pod zamówienie drzwi?
Po wykonaniu elementów konstrukcyjnych i ustaleniu docelowych poziomów podłogi oraz tarasu. Wcześniejszy pomiar zwiększa ryzyko podkuwania lub zmiany detalu progu.

Co sprawdzić w pierwszej kolejności?
Najpierw ustal poziom gotowej posadzki i dokładny wymiar zewnętrzny ramy z rysunku montażowego. Potem koryguj szerokość i wysokość otworu. Jeżeli próg nie ma ciągłego, nośnego i zaizolowanego podparcia, usuń ten błąd przed tynkowaniem ościeży.

Więcej informacji na: drzwi tarasowe w Kobylinie.
